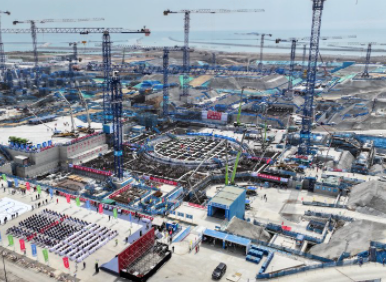

2025年5月7日10時16分,隨著一聲令下,中廣核工程承攬的華能石島灣核電擴建一期工程2號機組核島啟動第一罐混凝土澆筑(以下簡稱FCD),標志著2號機組主體工程正式開工建設。
本次澆筑的反應堆廠房筏基位于公共筏基中心區域,澆筑半徑27m,厚度3.7m,澆筑方量8517m3,預計將連續澆筑58個小時。
華能石島灣核電擴建一期工程是中廣核工程承攬的首個集團外“華龍一號”項目,具體承攬業務包括工程設計及技術服務、設備聯合采購和供貨、施工管理技術支持等。為保障2號機組FCD及后續連續施工,中廣核工程石島灣項目部聯合華能石島灣核電開發有限公司、供應商及其他參建單位成立黨員攻堅隊及先鋒隊,充分發揮黨建引領業務的作用,有序推進2號機組FCD設計圖紙出版、所需預埋設備供貨和調配、核島負挖、基坑驗槽及現場準備等各項工作。截至4月底,2號機組核島土建施工圖出版率達35.2%,所需預埋管道和貫穿件均按期到貨滿足現場需求,為2號機組順利開工和后續連續施工奠定堅實基礎。
華能石島灣核電擴建一期工程1、2號機組自2023年7月31日獲核準以來,在華能石島灣核電開發有限公司全面統籌下,中廣核工程石島灣項目部穩步推進設計、設備、施工管理支持和項目整體管理等各項工作,助力1號機組于2024年7月28日實現主體工程開工;1號機組設計出圖、采購合同簽約高質量推進;設計與設備采購協同推進、數字化控制系統提資固化率和大宗材料清單準確性等工作提升顯著;1號機組核島及周邊廠房、常規島、聯合泵房平衡推進持續創優。
